250905 作業専用の時間を下さい。
造園担当K様 お世話になります。
>今月末の9/29(月)はkana02とsai01はどちらでしたっけ。
>sai01は砂利の件ですが、既存の砂利の上に追加でまくと言うことでしたら大丈夫ですが、日程的にはそれ専用の日程を組んでもらいたいです。植木カットと同日では時間が足りません。
・一応、以下で予定しておいて下さい。
・10/14(火)kana02

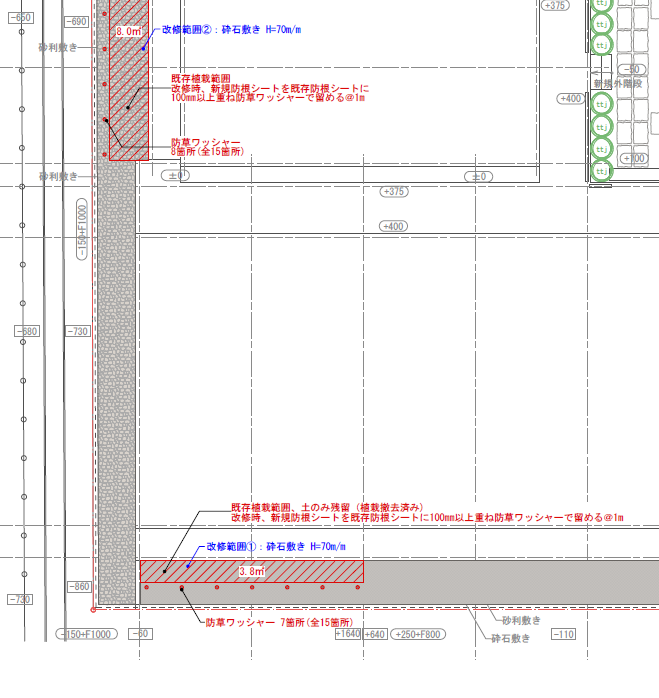

・28(火) sai01 アース・デザイン齊藤
251018 白砂利は100袋準備しました。

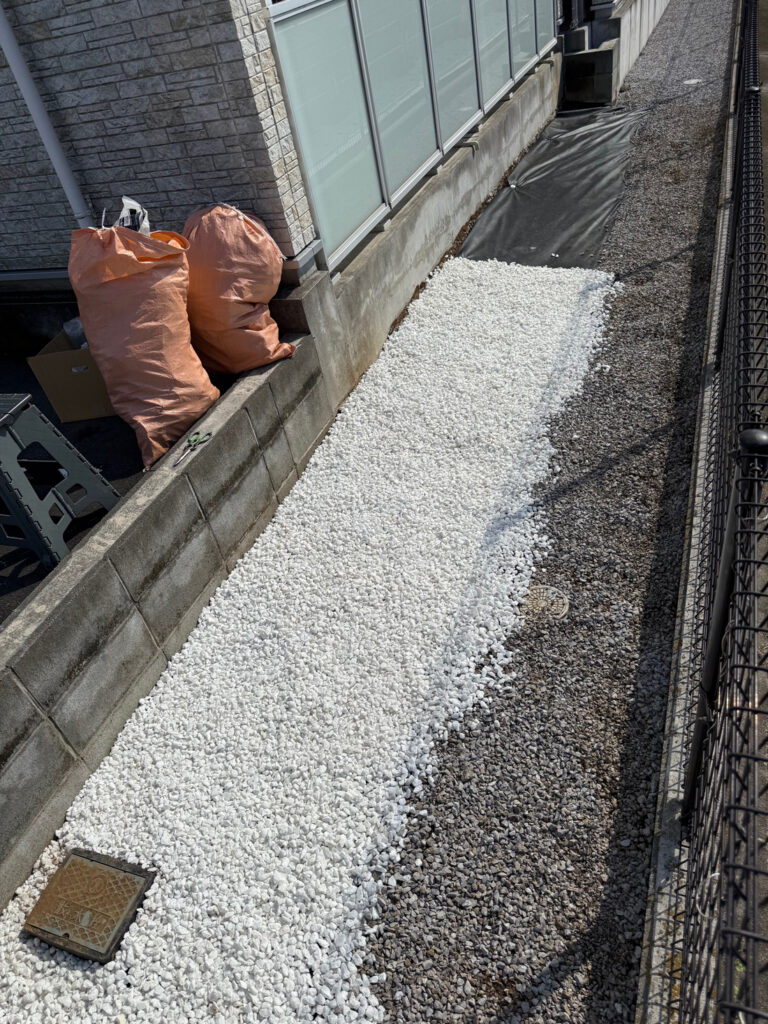

・今日取りあえず石60袋確保いたしましたので、10/21(火)にやり残したsai01の作業を再開しても良いですか?
・軽トラックの積載量は350キロまでです。
・石の運搬はまだ複数回必要になります。
・シートや抜根等は先にすませ、植木時にも少し砂利撒きを進める予定です。 造園担当K
251018 実施日は、現場判断にお任せします。
造園担当K様 お世話になります。
>・9/15 tky01
>・10/14(火) sai01
・以上が完了してますでしょうか。
・まだ、10/14、10/21では完成しないが続けて着手するかという質問でしょうか。

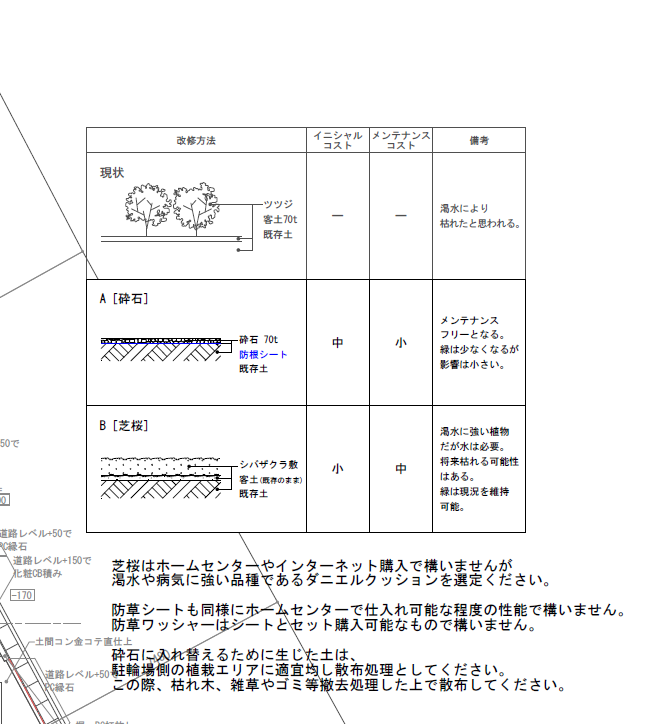

・sai01の防草シートと砂利、芝桜(これは完了?)の作業は、実施日はお任せますので、順次着手していただいて構いません。
・なお10/14分も含めて、費用がなににどういう風に係っているか、メールで報告していただければと思います。
・なお、sai01の外構作業を「除く」、他の作業日程は以下の通りで良いでしょうか。
・10/28(火) kana02
・11/3 sai01は必要ですか?
・11/10 tky01
・11/17 予備
よろしくお願いします。 アース・デザイン齊藤
251020 芝桜は完了しています。
アース・デザイン齊藤様 こんにちは。
・返事が遅くなりすみませんでした。以下回答になります。
・sai01は9/15、9/29、10/14→17に変更、は終了しています。
・またkana02の作業は9/1が最後でした。
・明日10/21(火)は天気が良ければsai01の残りを進めたいと思っています。
・芝桜は前回全て使って植えてあります(完了しています)。
・砂利代金立替分の明細等は別メールでお知らせいたします。

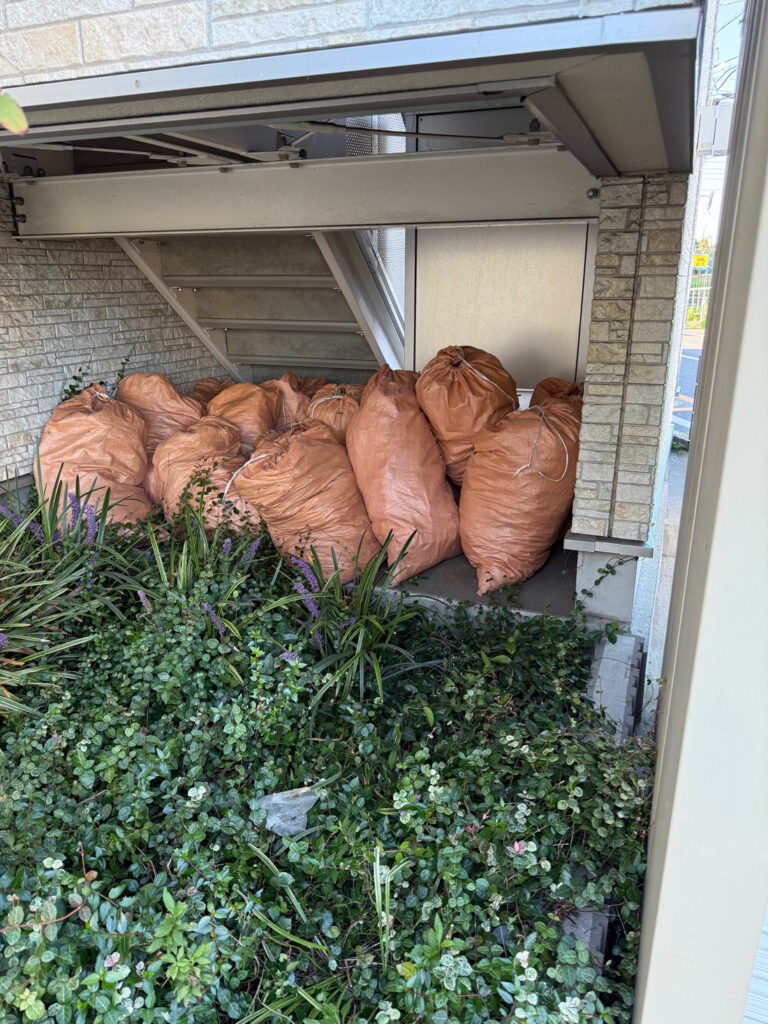

・なおsai01で切りゴミも出ているので処分をお願いします。
・以上よろしくお願いいたします。 造園担当K
251020 切りゴミはまとめてください。
造園担当K様 お世話になります。
・済みません。
・切りゴミのずた袋ですが、溢れても良いので階段下にまとめて置くようにして下さい。
・管理会社が簡単に発見できず、探してしまい労力をかけてしまいます。
・お気遣いいただいているところ、申し訳ありませんが、お願いします。
管理会社T 店長A様 お世話になります。
・上記の通りなので、次の植木ゴミの日に、入居者のゴミ出しの邪魔にならない分量ずつ、捨てておいてください。よろしくお願いします。 アース・デザイン齊藤
